Extienden la red eléctrica para acompañar el crecimiento del Parque Industrial de Villa María

Los trabajos buscan ampliar la infraestructura energética del sector donde avanza la construcción de la sede de la Universidad Siglo 21, acompañando el crecimiento de empresas y nuevos proyectos dentro del predio.

spot_img

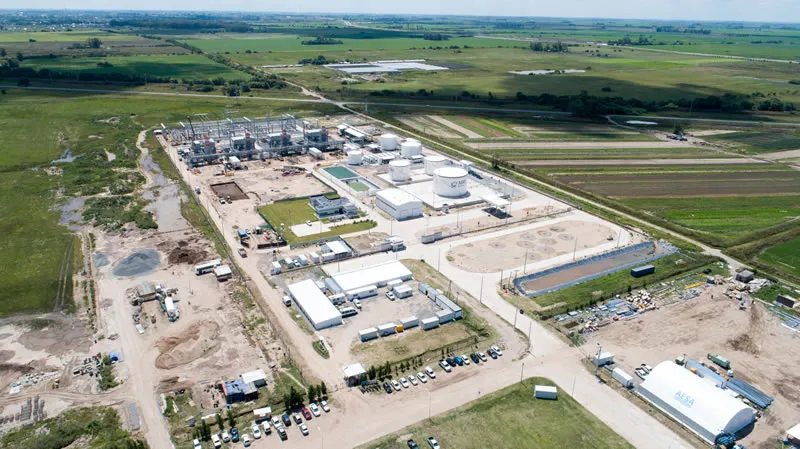

El Parque Industrial, Logístico y Tecnológico Villa María (PILT) avanza con la obra de extensión de la red eléctrica de media tensión, una intervención clave para fortalecer la infraestructura energética del sector y acompañar el crecimiento de nuevas inversiones dentro del predio.

Los trabajos se desarrollan entre la avenida Brigadier Juan Ignacio San Martín y el predio donde se construye la futura sede de la Universidad Siglo 21, con el objetivo de ampliar la capacidad de suministro eléctrico en una de las zonas de mayor expansión del parque.

La obra se ejecuta de acuerdo con las especificaciones técnicas vigentes de la Empresa Provincial de Energía de Córdoba (EPEC) y en el marco de lo establecido por la Ley Provincial Nº 10.281 de Seguridad Eléctrica, garantizando así el cumplimiento de los estándares requeridos para este tipo de infraestructura.

Avance de la obra

Según informaron los profesionales responsables del proyecto, ya se colocaron 12 postes correspondientes al tramo de la línea de media tensión comprendido entre la continuación de la avenida José Ber Gelbard y el predio donde se construye la sede universitaria.

En ese mismo sector, también se completó el armado de la estructura civil de la subestación transformadora que brindará servicio a la futura sede de la Universidad Siglo 21, cuya obra avanza dentro del parque industrial.

La postación ya instalada, equipada con los herrajes necesarios para el soporte de los conductores eléctricos, corresponde al tramo más extenso de la traza, con una longitud aproximada de 590 metros.

Próximas etapas de trabajo

Actualmente resta completar el cavado de los pozos para las fundaciones del tramo comprendido entre la avenida José Ber Gelbard y la avenida Brigadier Juan Ignacio San Martín.

Estas tareas registraron algunas demoras en los últimos días debido a la presencia de interferencias subterráneas y a las lluvias registradas durante la última semana, que dificultaron el avance normal de los trabajos.

De acuerdo con la planificación prevista, la próxima semana se avanzará con el llenado de las fundaciones de los piquetes faltantes, además de la ejecución de la obra civil para el pilar correspondiente al punto de conexión y medición de la Universidad Siglo 21.

También está previsto realizar el montaje electromecánico en la subestación transformadora, paso clave para la puesta en funcionamiento de la infraestructura.

Corte programado para continuar con los trabajos

En el marco de la continuidad de la obra, se informó que se realizará un corte de energía eléctrica en baja tensión en el sector, que afectará únicamente a la firma DNP S.A.S.

Desde el parque industrial destacaron la predisposición de la empresa y el acompañamiento de EPEC, que permitirá avanzar con las tareas de cavado de los pozos necesarios para completar el tramo pendiente de la línea de media tensión.

La intervención forma parte de las acciones orientadas a fortalecer la infraestructura energética del Parque Industrial de Villa María, un aspecto clave para acompañar el crecimiento de nuevas empresas y proyectos productivos dentro del predio.

spot_img
spot_img
spot_img
9,418FansMe gusta
11,698SeguidoresSeguir
49SeguidoresSeguir
856SuscriptoresSuscribirte

MAS CONTENIDO

NEWSLETTER

Suscribite al resumen semanal de noticias de Mundo Empresas
